为关键线路。

题号:288420(2014 年真题)

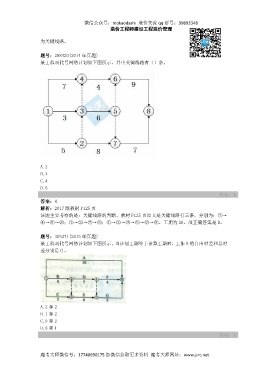

某工程双代号网络计划如下图所示,其中关键线路有()条。

A.2
B.3
C.4
D.5

                                                                                                                   答案:B
答案:B
解析:2017 版教材 P125 页
该题主要考察的是:关键线路的判断,教材 P125 页原文是关键线路有三条,分别为:①→
④→⑥→⑧;①→②→⑦→⑧;①→②→③→⑤→⑥→⑧。工期为 20。故正确答案是 B。

题号:305371(2015 年真题)
某工程双代号网络计划如下图所示。当计划工期等于计算工期时,工作 D 的自由时差和总时
差分别是()。

A.2 和 2
B.1 和 2
C.0 和 2
D.0 和 1

                                                   答案:D
